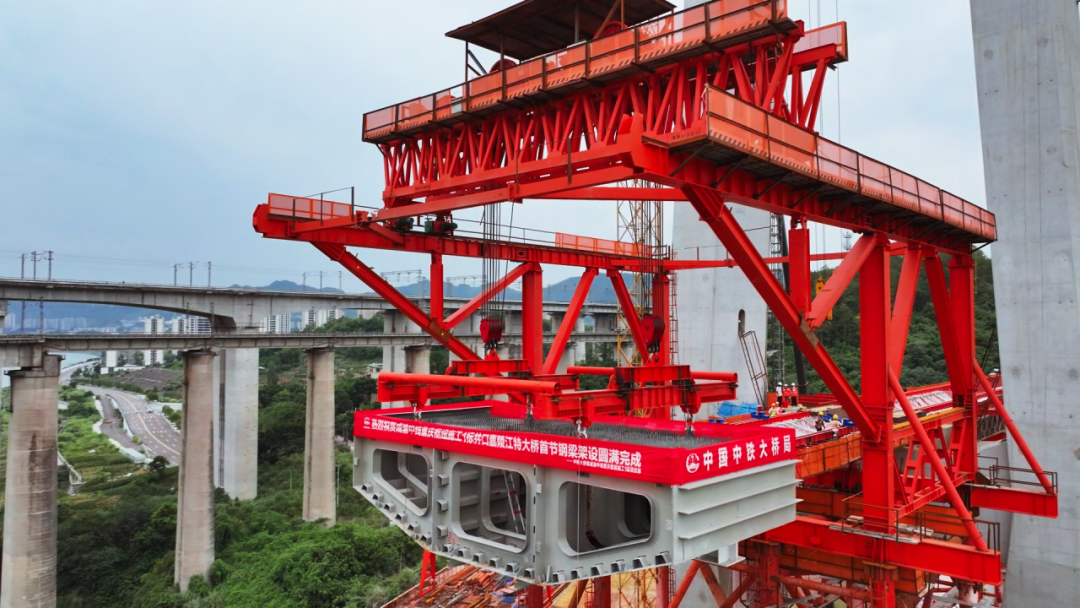

6月29日,隨著架梁吊機吊鉤緩緩下落,由成都局重慶建設指揮部建設、中鐵二院設計、中鐵大橋局施工的成渝中線重慶樞紐施工1標,井口嘉陵江特大橋主橋段首片鋼箱梁按預定計劃精準落入指定位置,這是繼今年5月份架梁吊機成功架設后的又一關鍵節點,意味著大橋鋼梁架設拉開序幕。
1
成渝中線重慶樞紐施工1標井口嘉陵江特大橋,全長1294.3米,主跨采用長325米的鋼箱結合梁斜拉橋,結合梁由57個節段組成,此次架設的鋼箱梁長7.45米、重約131噸,相當于約65輛小汽車的重量。
為滿足跨江大橋的高質量、高標準、高精度線形要求,項目部克服前期支架搭設中跨越金海大道夜間吊裝問題,保證按期交付成品支架項,目技術骨干多次往返于鋼梁架設現場和鋼梁加工廠之間,不斷確認鋼梁加工細節,督促鋼梁加工進度,確保鋼梁如期運輸?shù)街付茉O(shè)水域。同時,項目采用“水運+浮吊提升+鋼梁滑移+架梁吊機吊裝”的集成工藝,融入智能傳感技術,精準定位并把控鋼梁安裝位置。
鋼梁架設過程是結構體系不斷轉換的過程,受力復雜,架設過程中鋼梁上下擾動,線形控制尤其困難和重要。
為了確保鋼梁的線型要求和應力狀態,項目部在鋼梁節段上安裝智能監測傳感器和智能網絡調理器,把傳感器信號轉換輸出到云監測平臺,從而獲得橋面吊機的應力、反力、姿態等數據。同時,操作人員通過智能變頻同步控制系統,實現智能控制保障吊裝作業的安全精度及效率。
大橋主墩臨近嘉陵江,跨越通航水域,過往船舶協調多,而主橋共計57節,鋼梁施工跨度長造成施工護航頻次多。
為圓滿完成首片鋼梁架設任務,項目部堅持超前謀劃組織和過程動態跟蹤,多次組織召開施工協調會、安全技術交底會等,把航道占用、吊裝作業安全要點、往來船舶協調等問題擺出來、解決好,為鋼梁架設掃清障礙,保證架梁順利。
成渝中線鐵路是滬渝蓉高速鐵路的重要組成部分,是支持“長江經濟帶”高質量發展和成渝地區雙城經濟圈建設的重要基礎設施,是一條承擔區際長途客流和成渝直達城際客流的高速鐵路。建成后,成渝兩地旅行時間將進一步壓縮,將極大便利沿線人民群眾出行,對助力成渝地區雙城經濟圈建設,形成西部大開發新格局,具有十分重要的意義。
???
